본문 바로가기

산업/토지/주택

  1. Home
  2. 산업/토지/주택>신도시조성>신도시여건>교통

교통

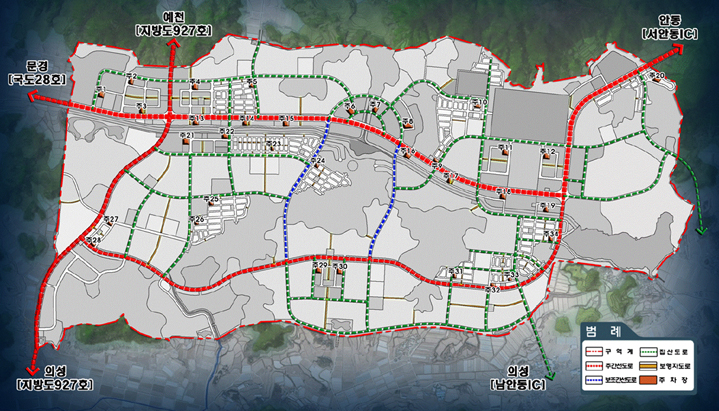

교통계획

  • 주변지역과 연계를 원활히 할 수 있는 가로망 체계 구축
    • 주간선도로 : 동서1축(서안동IC, 국도34호선 ~ 국도28호선 연계)
      • 남북1축(예천 ~ 지방도 916호선 연계)
      • 지구내 순환도로
    • 보조간선도로 : 각 생활중심지 연결도로 구축
  • 생활중심지 순환도로 체계로 계획하여 지구내 주요 시설지와 연계성 강화
  • 주차장은 66,874㎡(34개소)로 계획(사업대상지 면적의 0.6% 이상)

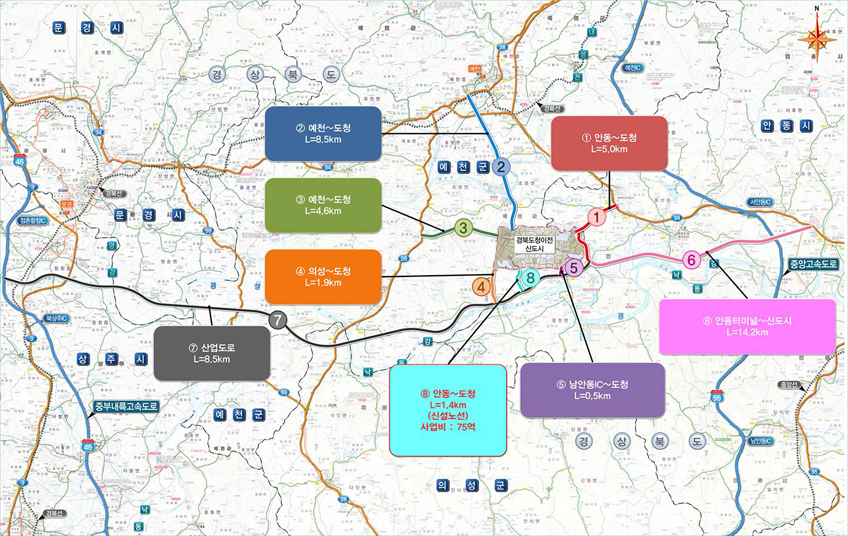

신도시 진입도로 개설

  • 사업량 : 8개 노선, L=72.3㎞
  • 총사업비 : 1조 2,686억원
    구분 노선 구간 사업량 시업비
    (억원)
    시행시기
    8개 노선 - L=72.34㎞ 12,686 -
    안동~도청(1) 국도34호선~신도시~하회마을
    (지방도916호선)
    L=5.0㎞
    B=19.5~27.5m
    808 2016년
    (1단계 사업 준공시까지)
    예천~도청(1) 예천소재지~신도시
    (지방도927호선)
    L=8.5㎞
    B=19.5m
    1,063
    예천~도청(2) 국도28호선~신도시 L=4.6㎞
    B=20m
    480 2022년
    (2단계 사업 준공시까지)
    의성~도청 구담~신도시
    (지방도927호선)
    L=1.9㎞
    B=25m
    140
    남안동IC~도청 풍천면소재지~신도시 L=0.5㎞
    B=25m
    90
    안동터미널~신도시 안동터미널~신도시 L=14.2㎞
    B=25m
    3,200 2027년
    (3단계 사업 준공시까지)
    산업도로 신도시~중부내륙고속도로 L=36.24㎞
    B=25m
    6,830
    안동~도청(2) 지방도916~신도시 L=1.4㎞
    B=10m
    75 2017~2019

추진실적 및 계획

국도34호선~신청사~하회마을(①번 노선)
  • 사 업 량 : L=5.0㎞, B=27.5m(왕복6차로)
  • 사 업 비 : 808억원(국비 404, 도비 404)
  • 사업기간 : 2013. 2. 25.~2015. 9. 25.(준공)
예천소재지~신도시(②번 노선)
  • 사 업 량 : L=8.5㎞, B=19.5m(왕복4차로)
  • 사 업 비 : 1,063억원(국비 532, 도비 531)
  • 사업기간 : 2014. 3. 14.~2016. 12. 12.(준공)
국도28호선~신도시(③번 노선)
  • 사 업 량 : L=4.6㎞, B=17.5m(왕복4차로)
  • 사 업 비 : 480억원(국비 240, 도비 240)
  • 사업기간 : 2017년~2021년
    ※’19.4월 착공, ’21.12월 준공 예정
지방도916호선~신도시(⑧번 노선)
  • 사 업 량 : L=1.4㎞, B=10.0m(왕복2차로)
  • 사 업 비 : 75억원(도 25, 안동시 25, 개발공사 25)
  • 사업기간 : 2017. 12. 12.~2019. 12. 18.(준공)
하회(풍천면소재지)~신도시(⑤번 노선)
  • 사 업 량 : L=0.5㎞, B=25.0m(4차로)
  • 사 업 비 : 90억원(도 90)
  • 사업기간 : 2019~2021년
    ※ 실시설계 착수(’19.3월)
구담~신도시(④번 노선)
  • 사 업 량 : L=1.9㎞, B=25.0m(4차로)
  • 사 업 비 : 140억원(도 140)
  • 사업기간 : 2019~2022년
    ※ 실시설계 착수(’19.8월)
기타 2개 노선(⑥, ⑦번 노선)
  • 사업량 및 사업비 : L=50.4㎞, 1조 30억원
    ※ 도청신도시 개발계획과 연계, 예산확보 후 연차적 추진
공공누리 공공저작물 자유이용허락

이 게시물은 "공공누리 제3유형(출처표시 + 변경금지)" 조건에 따라 자유롭게 이용이 가능합니다.

행복콜센터 :
 1522-0120
